일을 계획할 때 작업에 대해 노력 추정치를 PROPERTIES drawer에 기입해놓을 수 있다. 이는 실제 작업을 수행하며 남겨놓은 clocking 기록과 비교할 수 있고 이를 통해 다음 작업 시간을 더 정확하게 추정할 수 있다.
Effort estimate는 column view와 함께 사용하는 것이 좋다. Column view에서 effort column을 추가는 아래와 같이 설정하는 것으로 가능하다. 설정 중 {:}는 시간의 총 합을 뜻한다고 한다.

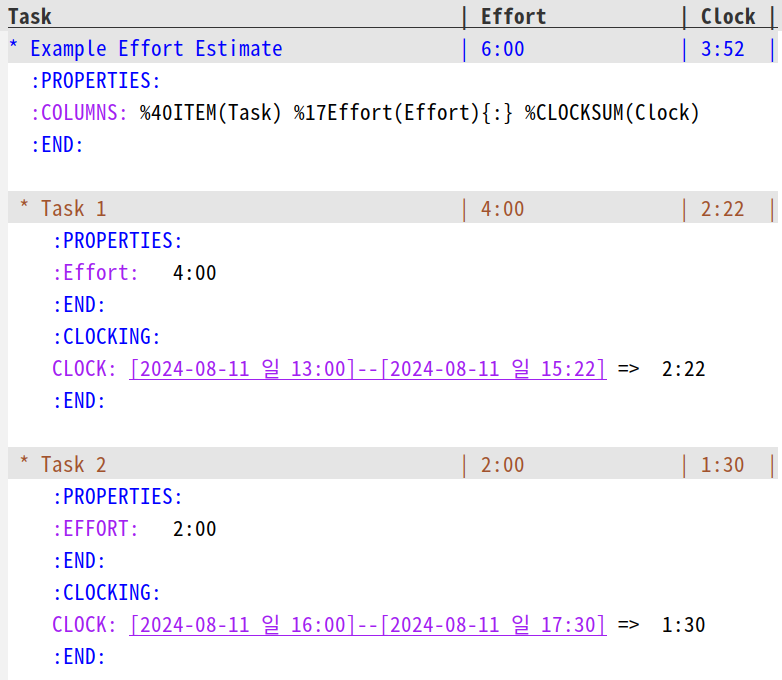

#+PROPERTY: Effort_ALL 0 0:10 0:30 1:00 2:00 3:00 4:00 5:00 6:00 7:00
#+COLUMNS: %40ITEM(Task) %17Effort(Estimated Effort){:} %CLOCKSUM
Column view 상태에서 커서를 변경하고자 하는 property에 해당하는 column으로 옮기고 S-left 와 S-right로 손쉽게 미리 설정해둔 property value로 설정할 수 있다.

이 강의에서는 effort property를 응용하여 rating property를 만들고 사용하는 방법을 소개하고 있다. 아래와 같이 설정하여 사용할 수 있다.

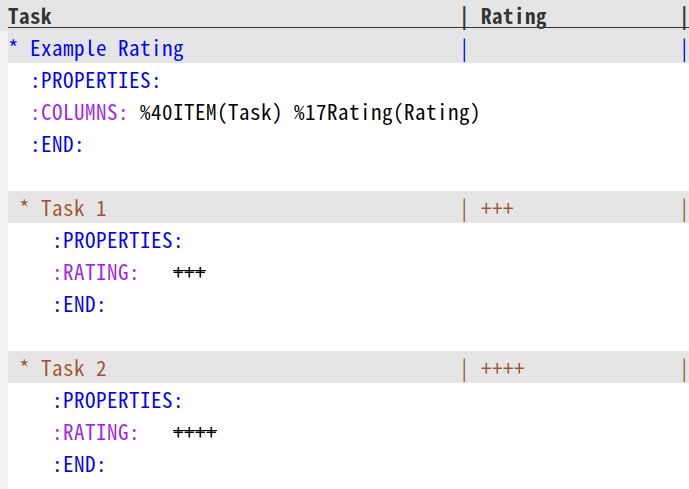

#+PROPERTY: Rating_ALL + ++ +++ ++++ +++++
#+COLUMNS: %40ITEM(Task) %17Rating(Rating)
